Сенная (станция метро)
| «Сенная» | |
|---|---|
Автозаводская линия | |
| Нижегородский метрополитен | |

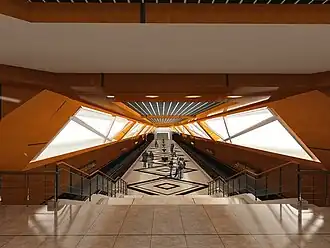

![]() Проект станции «Сенная»[2] | |
| Район |
|
| Предполагаемая дата открытия | 2026 год[3] |
| Проекты переименования | Сенная площадь |
| Тип |
Односводчатая мелкого заложения |
| Количество платформ | 1 |
| Тип платформы | островная |
| Форма платформы | прямая |
| Станцию возводит | Моспроект-3 |
| Выход к улицам | ул. Большая Печёрская, ул. Сеченова, ул. Ковровская, Казанская наб., ул. Минина, ул. Родионова, пл. Сенная, ул. Новосолдатская |
| Соседние станции | Площадь Свободы (станция нижегородского метро) |
«Сенна́я» — строящаяся конечная 17-я станция Нижегородского метрополитена. Будет располагаться на Автозаводской линии, за строящейся станцией «Площадь Свободы» в Нижегородском районе в 400 м от одноимённой площади, под улицами Большой Печёрской и Родионова на месте бывшей одноимённой автостанции рядом с Усиловским микрорайоном. После открытия «Сенная» станет третьей станцией метро в Нагорной части Нижнего Новгорода.
Возможные названия
В настоящий момент основное рабочее название — «Сенная». В частности, оно фигурирует на схеме линии на станции метро «Горьковская».
Строительство
Подготовка к строительству
12 сентября 2018 года муниципальное казённое учреждение «Главное управление по строительству и ремонту метрополитена, мостов и дорожных сетей в городе Нижнем Новгороде» (МКУ «ГУММиД») получило разрешение на подготовку документации по планировке территории для продления линии метрополитена от станции «Горьковская» до станции «Сенная». В приказе говорится, что документы должны быть представлены в департамент градостроительной деятельности и развития агломераций Нижегородской области в течение одного года[4][5].
В конце 2019 года правительство Нижнего Новгорода разработало программу развития городской инфраструктуры. Согласно ей, участок до станции «Сенная» должен быть сдан в эксплуатацию до 2030 года.
По подряду 2021 года намечено открытие в 4-м квартале 2025[6].
Строительство
5 июля 2022 года была развёрнута строительная площадка вокруг автостанции «Сенная», сама автостанция и находящаяся рядом часть домов были снесены[7].
В январе 2023 года начались работы по обустройству котлована и выносу инженерных коммуникаций[8]. В конце июня начата разработка котлована для установки двух тоннелепроходческих щитов и строительства станции[9].
31 января 2024 года тоннелепроходческий комплекс «Владимир» приступил к проходке правого перегонного тоннеля перегона «Сенная — Пл. Свободы». Проходка началась от котлована станции «Сенная». Всего в проходке планировалось задействовать три тоннелепроходческих комплекса[10].
6 декабря 2024 года в ходе «прямой линии» губернатор Нижегородской области Глеб Никитин сообщил о переносе открытия станции на конец 2026 года. По состоянию на середину октября было прорыто 600 метров[11]. Также в ноябре стало известно, что вместо запуска ещё двух тоннелепроходческих щитов будет запущен только один[12].
28 декабря 2024 года Telegram-канал «МетроНН» сообщил[13], что строительство первого километра тоннеля метро от будущей станции Сенной завершилось. В ходе формирования тоннеля уложено свыше 720 колец высокоточной обделки, а у ТЦ «Счастье» на улице Белинского строители пробурили еще 360 метров тоннеля.
15 января 2025 года в СМИ появилась информация[14] о достижении щитом отметки 1200 метров пути со стороны Сенной, что соответствует 75% общей длины правого тоннеля до площади Свободы.
К 21 февраля 2025 года проходка правого тоннеля к площади Свободы завершена[15].
По состоянию на 24 марта 2025 года, на площади Свободы проходил демонтаж щита, с последующей транспортировкой по готовому тоннелю его внутренних частей, для последующей сборки и осуществления прокладки левого перегонного тоннеля от котлована «Сенной».[16]
21 мая 2025 года щит «Владимир» начал проходку левого тоннеля от Сенной до площади Свободы.[17]
Расположенные у метро объекты
- Станция «Нижегородская» Нижегородской канатной дороги
- Нижегородская соборная мечеть
- Печерский Вознесенский монастырь
- Завод имени Г. И. Петровского
- Нижегородские трамплины К-60 и К-40
Архитектура и оформление
Станция спроектирована односводчатой мелкого заложения.
Путевое развитие
За станцией будут расположены оборотные тупики для оборота и отстоя подвижного состава.
Примечания
- Появились эскизы нижегородских станций метро «Площадь Свободы», «Площадь Сенная». Дата обращения: 21 августа 2013. Архивировано 4 марта 2016 года.
- ↑ Появились эскизы нижегородских станций метро «Площадь Свободы», «Площадь Сенная». Дата обращения: 21 августа 2013. Архивировано 4 марта 2016 года.
- ↑ Подземный транспортный каркас: векторы развития Нижегородского метро | Стратегия развития Нижегородской области. strategy.nobl.ru. Дата обращения: 4 ноября 2024.
- ↑ Столица Нижний. «ГУММиД» получил разрешение на планировку территории для продления метро до площади Сенной (12 октября 2018). Дата обращения: 22 октября 2018. Архивировано 18 декабря 2018 года.
- ↑ Репортёр-нн. Источник: Нижегородским метропроектам дали ход (12 октября 2018). Дата обращения: 22 октября 2018. Архивировано 15 сентября 2019 года.
- ↑ Определен подрядчик, который займется продлением линии метро до Сенной. Его услуги обойдутся в 35,5 млрд рублей NN.ru, Архивная копия от 13 декабря 2021 на Wayback Machine, 30 ноября 2021
- ↑ В Нижнем Новгороде началась подготовка площадки под возведение станции метро «Сенная». Вести приволжье (14 июля 2022).
- ↑ Подрядчик приступает к обустройству котлованов для строительства станций метро на улице Горького и площади Сенной. Pravda-nn (21 декабря 2022). Дата обращения: 1 февраля 2023. Архивировано 31 января 2023 года.
- ↑ Метро в нагорной части Нижнего Новгорода будут строить сразу тремя метрощитами на RuTube
- ↑ Щит «Владимир» запустили на площади Сенной в Нижнем Новгороде. Комсомольская правда (31 января 2024). Дата обращения: 15 марта 2024.
- ↑ Метро до пл. Сенная в Нижнем Новгороде планируется завершить к концу 2026 года. НТА-Приволжье (6 декабря 2024). Дата обращения: 6 декабря 2024.
- ↑ Открытие станций переносится? Со строительства метро в Нижнем Новгороде отзывают иностранные щиты. nn.ru (2 ноября 2024). Дата обращения: 6 декабря 2024.
- ↑ МетроНН. Telegram. Дата обращения: 11 января 2025.
- ↑ «Строители перевыполнили план». Власти отчитались о работах по метро в центре Нижнего — неужели откроют раньше срока? nn.ru. Дата обращения: 11 января 2025.
- ↑ Хуснуллин поручил усилить темпы строительства метро в Нижнем Новгороде — РБК
- ↑ МетроНН — Наше. Новое. Telegram. Дата обращения: 25 марта 2025.
- ↑ Стартовала проходка левого тоннеля метро от Сенной до площади Свободы. nian.ru. Дата обращения: 21 мая 2025.
