Астанинский легкорельсовый транспорт
| Астанинский легкорельсовый транспорт | |
|---|---|
| Астана LRT | |

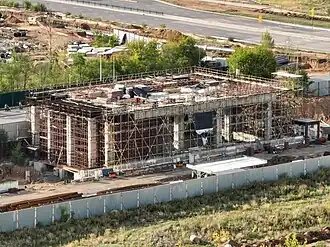

![]() Строящаяся станция у Центральной мечети | |
| Описание | |
| Тип | легкорельсовый транспорт |
| Страна |
|
| Расположение | Астана |
| Дата открытия | начало 2026 года |
| Эксплуатант | City Transportation Systems |
| Дневной пассажиропоток | ≈ 25—30 тыс. чел. (предполагаемый) |
| Маршрутная сеть | |
| Число линий | 1 |
| Число станций | 18 |
| Длина сети | 22,4 км |
| Подвижной состав | |
| Размер ПС | 19 |
| Число вагонов в составе | 4 |
| Число депо | 1 |
| Технические данные | |
| Ширина колеи | 1435 |
| Средняя скорость | 60 |
| Максимальная скорость | 80 |

Астанинский легкорельсовый транспорт ― строящаяся система легкорельсового транспорта в Астане.

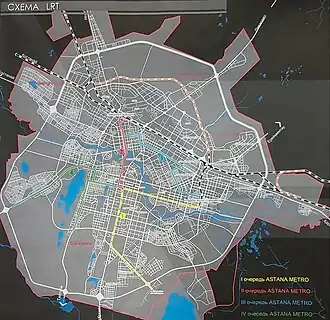

После рассмотрения различных альтернативных вариантов, включая подземный метрополитен и монорельс, в 2005 году акимат города принял программу «Новая транспортная система Астаны», в которой предусмотрено, что в целях оптимизации затрат скоростной внеуличный и уличный транспорт города должен был бы стать преимущественно наземным и надземным.
В систему скоростного транспорта столицы Казахстана должен был бы входить также маршрут скоростных многосекционных низкопольных автобусов длиной 10 км, который связал бы центр и восточные микрорайоны.
История проекта
2000-е и 2010-е годы
Сооружение системы было запланировано начать в 2008 году, но оно было отложено. Утверждение проекта для начала реализации произошло в IV квартале 2009 года. 4 июля 2011 года прошла церемония формального начала строительства, первая очередь должна была быть построена за 2,5 года. Однако реальные работы так и не были начаты.
В ноябре 2013 года Нурсултан Назарбаев заявил об отказе от строительства ЛРТ из-за дороговизны. Взамен обещано запустить скоростные автобусы[1].
7 мая 2015 года состоялось подписание рамочного соглашения о реализации проекта «Новая транспортная система города Астаны. ЛРТ. 1-я очередь» между акиматом города в лице ТОО «Астана LRT» и консорциумом в составе компаний China Railway International Group Limited и Beijing State-Owned Assets Management Co., Ltd. Соглашение предусматривает договорённость сторон о совместном и дальнейшем строительстве системы ЛРТ[2].

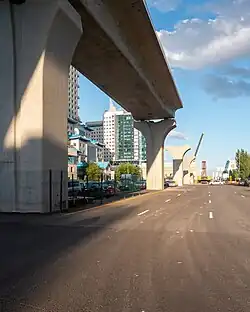

Строительство «формально» началось в мае 2017 года. Активная фаза началась осенью 2017 года, впрочем, по свидетельству журналистов, работы на трёх развёрнутых стройплощадках велись весьма вяло[3][4].
11 апреля 2019 года аким Нур-Султана (ныне Астана) Бахыт Султанов сообщил о временной приостановке строительства инфраструктуры для легкорельсового транспорта. Аким пообещал решить вопрос проблемы финансирования проекта совместно с Нацбанком и с Правительством.[5]
15 июля 2019 года президент Казахстана Касым-Жомарт Токаев заявил, что не верит в окупаемость ЛРТ в Астане и считает, что этот проект ляжет «бременем» на правительство, но останавливать проект с учётом понесённых затрат нельзя. У Токаева вызвала сомнение обоснованность проектируемых величин пассажиропотока в 146 тысяч человек в сутки, так как в то время по схожему маршруту от аэропорта до нового вокзала пассажиропоток составлял 2 тысячи человек в сутки[6].
Задержка начала строительства была связана с тем, что средства для строительства (более 80 млрд. тенге, то есть более 200 млн. долларов США) были заморожены на счетах в ликвидированном Банке Астаны; акимат совместно с Национальным банком и министерством финансов проводил мероприятия по взысканию этих средств. Первоначально для реализации проекта ЛРТ была привлечена линия займа от Государственного банка развития Китая в сумме 1,5 миллиарда долларов под государственную гарантию; 344 миллиона долларов уже были использованы на строительство[7].
Летом 2019 года была произведена «оптимизация» проекта строительства ЛРТ.
2020-е годы
В 2021 году в столичный суд Казахстана приговорил к различным срокам заключения семь фигурантов дела по хищению средств при строительстве ЛРТ[8].

К апрелю 2021 года был проработан актуализированный календарный график реализации проекта, предусматривающий завершение строительно-монтажных работ в конце 2022 года. Для реализации проекта было необходимо привлечь $1,08 млрд. заёмных средств. После завершения тестовых испытаний, на июль 2023 года планировалось начало опытной эксплуатации линии[9]. 11 января 2022 года президент Казахстана Касым-Жомарт Токаев заявил, что вопрос строительства ЛРТ из обычного инфраструктурного проекта превратился в серьёзную проблему, который раздражает общественность и наносит вред репутации Казахстана. Президент добавил, что проект ЛРТ был ошибочным изначально, так как имел «сильный запах коррупции», в результате были потрачены огромные средства. Токаев объявил, что в текущих условиях рациональнее всего пригласить казахстанских и зарубежных специалистов, которым будет поставлена задача выработать возможные варианты использования проекта ЛРТ, так как простой снос недостроенных объектов обозначал бы потерю времени и денег[10][11]. В этот же день 11 января 2022 года председатель совета директоров BI Group Айдын Рахимбаев сообщил о готовности демонтировать объекты ЛРТ за счет своей компании[12][значимость факта?].
.jpg)
Летом 2022 года аким Астаны рассказал об оптимизации проекта. По его словам, из 18 станций на первом этапе будет открыто для пассажиров 8, а из 19 подвижных 4-х вагонных составов будет выпущено на линию только 5. Интервал составит 15 минут. С учётом оптимизации на завершение потребуется $577 миллионов вместо $1 млрд., и с учётом непрерывного финансирования в течение двух лет первая линия ЛРТ будет сдана в эксплуатацию[13].
В феврале 2023 года аким Астаны Женис Касымбек сообщал, что ЛРТ достроят до конца 2024 года. Градоначальник пояснял, что очередной этап строительства начали ещё в 2022 году. Позже руководитель «City Transportation Systems» Гани Тажиев сообщил, что ввод в эксплуатацию будет в очередной раз перенесён — на этот раз, на 2025 год[14].
В августе 2023 года сообщалось, что для ускорения запуска ЛРТ проект был разделен на два пусковых комплекса. Первый пусковой комплекс стоимостью $1,152 млрд. будет состоять из восьми станций и запустится в 2025 году. А второй пусковой комплекс стоимостью $735 млн., состоящий из 10 станций, при непрерывном финансировании может быть введён в эксплуатацию до конца 2026 года. Также к запуску второго комплекса дополнительно поставят 14 поездов[15][14].

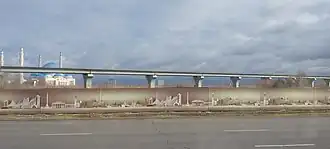

20 сентября 2024 года завершились работы по возведению опор. На строительстве эстакады ЛРТ протяжённостью порядка 22 км. были возведены 799 опор. Ширина нижней части стандартной опоры 2,0 — 2,4 метра, верхней части — 6,8 метров, высота варьируется от 5 до 18 метров в зависимости от рельефа прохождения трассы, средний вес одной опоры составляет 200 тонн. Согласно казахстанским стандартам применялся класс бетона В45, марка бетона М600[16]. 5 октября 2024 года завершено строительство вантового моста ЛРТ через Ишим. Длина моста составила 155 метров, ширина — 14 метров, высота — 28 метров[17][18].
24 октября 2024 года премьер-министр Казахстана Олжас Бектенов в сопровождении акима столицы Жениса Касымбека посетил станцию ЛРТ возле аэропорта Нурсултан Назарбаев и проверил ход строительства проекта[19].
1 ноября 2024 года транспортная компания «City Transportation Systems» объявила о предварительном наборе по обучению операторов поездов ЛРТ. Срок обучения — до 1 года. Обучение проводится за счет работодателя в г. Астана/в КНР. Персонал будет состоять из граждан Республики Казахстан.[20]
14 ноября 2024 года в районе Международного аэропорта на территории площадью 16,84 га начато строительство депо ЛРТ. Общая площадь зданий депо составит около 80 тыс. м². На территории депо также будет создан Центр управления беспилотными поездами[21].
25 ноября 2024 года полностью завершили строительство железобетонных конструкций и фасадные работы на станции 101. Было использовано 79 971 кубометров бетона марки В45 и 9,59 тыс. тонн арматуры[22]. 5 декабря 2024 года на опытном участке эстакады ЛРТ между станциями 116 и 117 проложили первые полкилометра рельсов. Этот тестовый этап необходим для изучения влияния зимних погодных условий на состояние верхнего строения пути легкорельсового транспорта. Колея имеет распространенный стандарт — 1 435 мм и была уложена по бесшовной технологии, что снижает шум и минимизирует вибрации. Укладка линий по всей длине эстакады было намечено на теплый период 2025 года[23].
К началу мая 2025 года было завершено 25% работ по устройству верхнего строения пути — проложено 5,6 км из плановых 22,4 км двухпутной линии. При строительстве была применена система рельсового крепления DTVII2-1, снижающая уровень вибраций и шума до 5 — 10 дБ, также новые крепления повышают износостойкость и адаптивность к различным условиям[24][25].
5 мая 2025 года в китайском городе Таншань состоялась церемония отгрузки первых двух из 19 составов LRT для города Астана. Оставшиеся 17 единиц запланировано поставить до конца года[26].
Подвижной состав
В качестве подвижного состава предусмотрены беспилотные четырехсекционные поезда «TRITON» китайской вагоностроительной компании CRRC Tangshan с мощностью 115 квт, максимальной скоростью 80 км/ч и вместимостью 652 человека[14].
По данным 2024 года фактическая поставка 15 составов из Китая была запланирована на осень 2025 года[27]. В феврале 2025 года стало известно, что будет поставлено 19 составов, тогда же началось производство[28]. В мае 2025 года из Китая были оправлены первые два состава[26].
Депо
14 ноября начато строительство депо ЛРТ, которое будет располагаться на территории площадью 16,84 га в районе Международного аэропорта. Общая площадь зданий депо составит около 80 тыс. м², где будут размещены все необходимые объекты для полноценного технического обслуживания и ремонта подвижного состава. Комплекс включает здание для мойки вагонов, склады запасных частей и оборудования, специализированную технику для поддержания и ремонта путей, а также административные помещения для обучения и повышения квалификации персонала[21].
На территории депо также будет создан Центр управления беспилотными поездами[21].
Инновационная система автоматизированного управления позволит значительно повысить безопасность и эффективность LRT, автоматизируя такие процессы, как запуск, торможение и остановка на станциях, а также минимизируя влияние человеческого фактора. В связи с завершением основных строительных работ по эстакаде, в соответствии с технологией строительства, работы по проекту LRT в зимний период будут сконцентрировано на возведении Депо[21].
Станции ЛРТ
В проекте столичного ЛРТ насчитывается 18 станций[29].
29 июня 2022 года аким Алтай Кульгинов сообщал, что в рамках оптимизации строительства ЛРТ, вместо 18 станций будут 8, а из изначальных 19 составов будут 5, при этом интервал планировалось установить в 15 минут[30]. Позже в июле 2023 года было объявлено об изначальных 18 станциях ЛРТ и 19 поездах на линии ЛРТ[29]. Реализацию всего проекта разбили на два участка. Первый участок, строительство которого завершается в 2025 году, будет состоять из 8 станций. Второй участок, который намечено открыть в 2026 году, будет состоять из 10 станций[15][14].
Проезд по полному маршруту от аэропорта Нурсултан Назарбаев до вокзала Нурлы Жол займет по времени 36,4 минуты.
| Номер
станции |
Название станции | Пересадки | Время в пути
до следующей станции |
Дистанция до
следующей станции |
Общая дистанция | Район
Астаны |
|---|---|---|---|---|---|---|
| 101 | Аэропорт Нурсултан Назарбаев | 2,9 минут | -- | Район Есиль | ||
| 102 | улица Арнасай | 1,8 минут | Район Есиль | |||
| 103 | Поселок Пригородный | 1095 м | Район Есиль | |||
| 104 | Дачное общество «Авиатор» | 1,6 минут | Район Есиль | |||
| 105 | Проспект Мәңгілік Ел | 910 м | Район Есиль | |||
| 106 | Кольцевая развязка | 1,4 минут | Район Есиль | |||
| 107 | Назарбаев университет | 1075 м | Район Есиль | |||
| 108 | Улы Дала | 695 м | Район Есиль | |||
| 109 | Ледовый дворец Алау | 1010 м | Район Есиль | |||
| 110 | Керей-Жанибек хандар | 1,5 минут | Район Есиль | |||
| 111 | Сыганак | 1340 м | Район Есиль | |||
| 112 | Абу Даби Плаза | 680 м | Район Есиль | |||
| 113 | Дом министерств | 1 минута | Район Есиль | |||
| 114 | Национальный музей | 800 м | Район Сарайшык | |||
| 115 | Нурмаганбетова | 1,2 минут | Район Сарайшык | |||
| 116 | Жургенова | 870 м | Район Сарайшык | |||
| 117 | Дачное общество «Щебсклад» | 1620 м | Район Сарайшык | |||
| 118 | Новый железнодорожный вокзал «Нұрлы жол» | 22,4 км | Район Сарайшык |
Происшествия связанные с ЛРТ
21 октября 2023 года сваебойная машина на участке застройки ЛРТ по улице Сагынак упала на машину Hyundai и сильно повредила её. Обошлось без жертв.[31]
10 ноября 2023 года опорная конструкция ЛРТ накренилась в Астане по улице Калдаякова[32].
9 мая 2024 года кран рухнул на месте строительства ЛРТ в Астане. Инцидент произошел на пересечении улиц Керей Жанибек хандар и Кабанбай батыра возле ЖК «Времена года»[33].
9 августа 2024 года груженный трал SHACMAN снес конструкцию ЛРТ в Астане при пересечении перекрестка Кабанбай батыра и Улы Дала, пострадали трое пешеходов[34].
См. также
Примечания
- ↑ Вместо ЛРТ в Астане будут курсировать скоростные автобусы. Новости Казахстана. Tengrinews.kz. Дата обращения: 9 марта 2014. Архивировано 1 января 2014 года.
- ↑ Внедрение LRT станет основополагающим элементом новой транспортной системы Астаны. Дата обращения: 2 февраля 2017. Архивировано из оригинала 2 февраля 2017 года.
- ↑ Astana to begin light rail system construction in May. Дата обращения: 27 декабря 2017. Архивировано 10 апреля 2019 года.
- ↑ Как проходит строительство LRT в Астане — портал Today.kz. Дата обращения: 27 декабря 2017. Архивировано 10 апреля 2019 года.
- ↑ Временно приостановили строительство LRT в столице. Казинформ (16 апреля 2019). Дата обращения: 1 февраля 2025.
- ↑ Токаев раскритиковал строительство LRT в столице Казахстана. Дата обращения: 1 октября 2019. Архивировано 1 октября 2019 года.
- ↑ Правительство решило достроить LRT, раскритикованное Токаевым. Дата обращения: 1 октября 2019. Архивировано 1 октября 2019 года.
- ↑ Суд Нур-Султана вынес приговор по делу "Астана LRT" | Kazakhstan Today. www.kt.kz. Дата обращения: 13 февраля 2025.
- ↑ Опытная эксплуатация линии ЛРТ в столице намечена на июль 2023 года - новости Kapital.kz. Дата обращения: 7 февраля 2022. Архивировано 7 февраля 2022 года.
- ↑ Выступление Главы государства К. К. Токаева на заседании Мажилиса Парламента Республики Казахстан. Дата обращения: 11 января 2022. Архивировано 12 января 2022 года.
- ↑ Проект ЛРТ изначально был ошибочным — Токаев - Аналитический интернет-журнал Власть. vlast.kz (11 января 2022). Дата обращения: 13 февраля 2025.
- ↑ tengrinews.kz. Айдын Рахимбаев предложил демонтировать LRT за счет BI Group: 11 января 2022, 15:01 - новости на Tengrinews.kz. Главные новости Казахстана - Tengrinews.kz (11 января 2022). Дата обращения: 1 февраля 2025.
- ↑ Алтай Кульгинов рассказал, что будет с LRT в Нур-Султане | Kazakhstan Today. www.kt.kz. Дата обращения: 13 февраля 2025.
- 1 2 3 4 LRT в Астане будет беспилотным. www.forbes.kz (11 августа 2023). Дата обращения: 11 августа 2023. Архивировано 14 августа 2023 года.
- 1 2 Запуск LRT в Астане перенесли на 2025 год. Казинформ (11 августа 2023). Дата обращения: 13 февраля 2025.
- ↑ Официальный сайт ТОО «City Transportation Systems». Официальный сайт ТОО «City Transportation Systems». Дата обращения: 1 февраля 2025.
- ↑ Официальный сайт ТОО «City Transportation Systems». Официальный сайт ТОО «City Transportation Systems». Дата обращения: 1 февраля 2025.
- ↑ Как выглядит вантовый мост LRT через реку Есиль. inbusiness.kz (15 октября 2024). Дата обращения: 13 февраля 2025.
- ↑ Премьер-министр проверил темпы строительства LRT - Новости Казахстана и мира на сегодня. 24.kz. Дата обращения: 1 февраля 2025.
- ↑ Официальный сайт ТОО «City Transportation Systems». Официальный сайт ТОО «City Transportation Systems». Дата обращения: 1 февраля 2025.
- 1 2 3 4 Официальный сайт ТОО «City Transportation Systems». Официальный сайт ТОО «City Transportation Systems». Дата обращения: 1 февраля 2025.
- ↑ Проект LRT: в Астане полностью завершили строительство железобетонных конструкций: 25 ноября 2024. baigenews.kz (25 ноября 2024). Дата обращения: 1 февраля 2025.
- ↑ Официальный сайт ТОО «City Transportation Systems». Официальный сайт ТОО «City Transportation Systems». Дата обращения: 1 февраля 2025.
- ↑ Официальный сайт ТОО «City Transportation Systems». Официальный сайт ТОО «City Transportation Systems». Дата обращения: 25 мая 2025.
- ↑ Первая четверть. Время. Дата обращения: 25 мая 2025.
- 1 2 #; #. Астана готовится к запуску LRT: из Китая отправлены первые поезда (амер. англ.). Toppress.kz (24 мая 2025). Дата обращения: 25 мая 2025.
- ↑ tengrinews.kz. Сколько будет стоить проезд на LRT, спросили акима Астаны. Главные новости Казахстана - Tengrinews.kz (20 декабря 2024). Дата обращения: 1 февраля 2025.
- ↑ Капитанова, Ирина. Как будут выглядеть вагоны LRT. www.zakon.kz (27 февраля 2025). Дата обращения: 25 мая 2025.
- 1 2 tengrinews.kz. LRT в Астане: сколько будет станций: 30 июля 2023, 06:47 - новости на Tengrinews.kz. Главные новости Казахстана - Tengrinews.kz (30 июля 2023). Дата обращения: 1 февраля 2025.
- ↑ Казахстан, Sputnik. Проект ЛРТ собираются оптимизировать и завершить – аким Нур-Султана. Sputnik Казахстан (20220629T1548+0500). Дата обращения: 1 февраля 2025.
- ↑ Многотонная металлическая конструкция со стройки LRT упала на машину в Астане | Kazakhstan Today. www.kt.kz. Дата обращения: 1 февраля 2025.
- ↑ tengrinews.kz. Опора LRT накренилась в Астане. Главные новости Казахстана - Tengrinews.kz (10 ноября 2023). Дата обращения: 1 февраля 2025.
- ↑ tengrinews.kz. Кран рухнул на месте строительства ЛРТ в Астане. Главные новости Казахстана - Tengrinews.kz (9 мая 2024). Дата обращения: 1 февраля 2025.
- ↑ Трал снес конструкцию ЛРТ в Астане: пострадали трое пешеходов. NUR.KZ (9 августа 2024). Дата обращения: 1 февраля 2025.
Ссылки
- Thread: Astana LRT | Легкорельсовая Дорога Астаны Архивная копия от 13 июля 2020 на Wayback Machine
- основные данные (сайт VTG) Архивная копия от 16 ноября 2011 на Wayback Machine
- об инвестициях Архивная копия от 28 сентября 2007 на Wayback Machine
- сайт генплана города (доступен не всегда)
- Строительство системы ЛРТ в Астане может обойтись в $1,9 млрд Архивная копия от 1 июля 2015 на Wayback Machine
- ЛРТ в Астане быть
